PRZYDOMOWA OCZYSZCZALNIA ŚCIEKÓW – P.3, P.4, P.5, P.6
Przydomowa oczyszczalnia ścieków z drenażem rozsączającym produkcji firmy Metria Yuriy Ardashev przeznaczona jest do oczyszczania ścieków bytowo gospodarczych z pojedynczych gospodarstw zagrodowych lub budynków mieszkalnych w zabudowie rozproszonej przy braku możliwości odprowadzenia ścieków do systemu kanalizacji zbiorczej. Jest to skuteczne, trwałe i tanie w eksploatacji rozwiązanie.
Producent zastrzega sobie prawo do wprowadzania zmian w specyfikacjach technicznych, wyposażenie standardowe i dodatkowe może ulegać modyfikacjom wynikającym np. z ulepszania produktów, indywidualnego zamówienia itp.

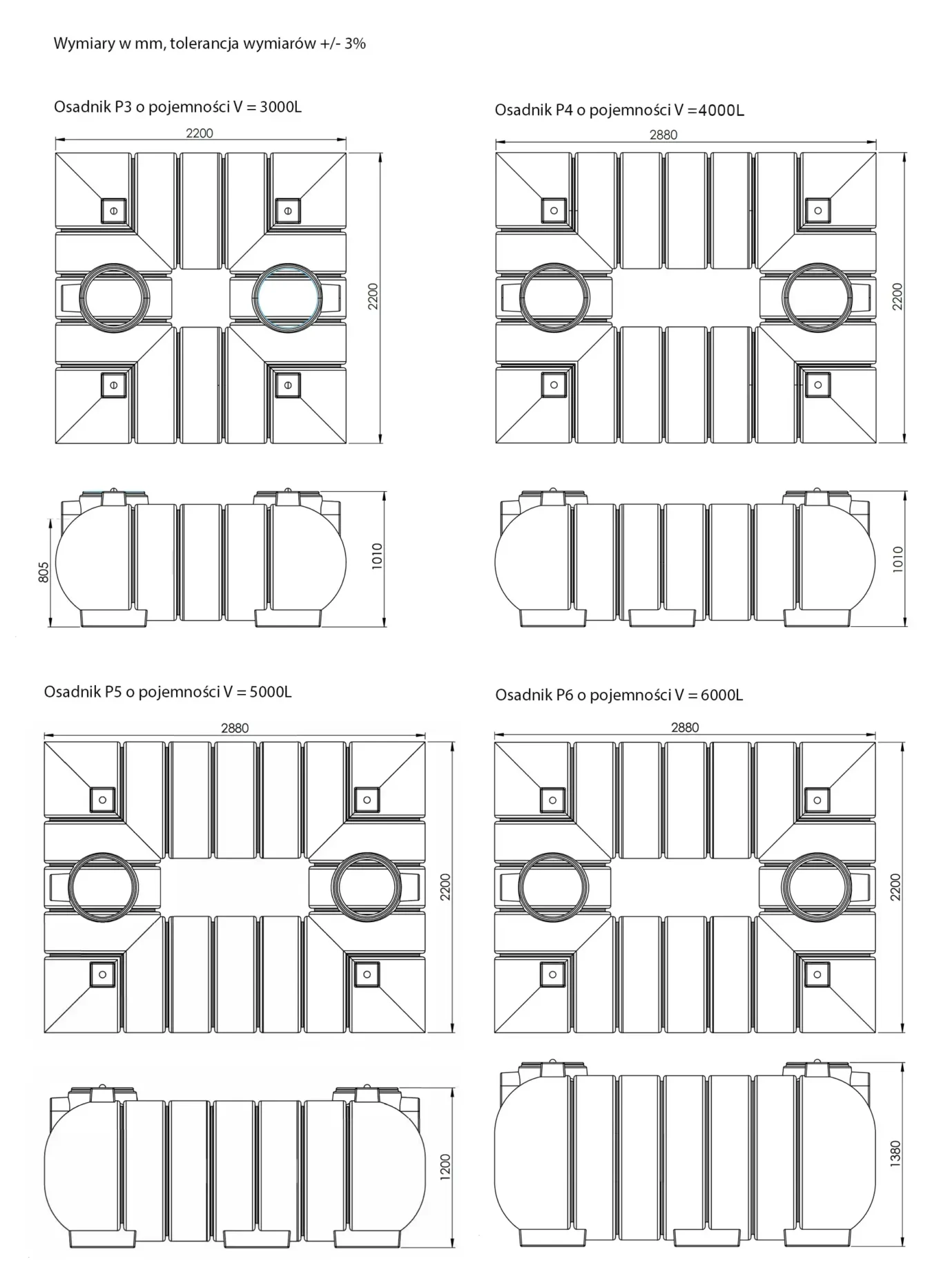

SCHEMAT PRZYDOMOWEJ OCZYSZCZALNI ŚCIEKÓW – P.3, P.4, P.5, P.6
P3
P4
P5
P6
WYPOSAŻENIE OCZYSZCZALNI
W skład oczyszczalni wyprodukowanej przez Metria YA chodzą:
DOSTAWA, TRANSPORT, ROZŁADUNEK
Oczyszczalnie mają być transportowane w pozycji poziomej (kominy rewizyjne ustawione pionowo).
Oczyszczalnie w transporcie muszą być odpowiednio zabezpieczone przez pasy mocujące.
Przy rozładunku powinien uczestniczyć klient / kupujący – urządzenie powinno zostać sprawdzone. Należy zachować ostrożność podczas przenoszenia zbiornika. Oczyszczalnię należy podnosić za pomocą liny lub zawiesia przełożonego przez zamocowany na zbiorniku uchwyt lub od spodu za pomocą wózka widłowego. Zbiornik należy ostrożnie podnieść z pojazdu dostawczego i umieścić na równym podłożu. Nie staczać oczyszczalni z pojazdu dostawczego.
Zbiorniki nie mogą być rzucane, nie powinny ciągnięte po podłożu. W górnej części oczyszczalni znajduje się uchwyt, do którego mogą być zamocowane pasy zabezpieczające.
ZESTAWY OCZYSZCZALNI
LOKALIZACJA OCZYSZCZALNI
Najistotniejszym kryterium decydującym o usytuowaniu przydomowej oczyszczalni ścieków jest odległość od ujęć wody. Osadnika gnilnego nie należy montować w odległości mniejszej niż 15 m od najbliższej studni. Odległość drenażu rozsączającego od ujęć wody powinna wynosić co najmniej 70 m (30 m jeśli ścieki zostały oczyszczone biologicznie), a poziom wód gruntowych musi się znajdować na głębokości 1,5 m poniżej drenów rozsączających. Zachowanie takich odległości jest uwarunkowane możliwością przedostania się mikroorganizmów chorobotwórczych do ujęć wody. Co ważne, powyższe odległości dotyczą wszystkich studni wody przeznaczonych do spożycia przez ludzi – zarówno na działce, na której ma być zlokalizowana przydomowa oczyszczalnia ścieków, jak i na sąsiednich działkach. Ponadto odległość osadnika, z którego składa się przydomowa oczyszczalnia ścieków (przy zabudowie jednorodzinnej, zagrodowej, rekreacji indywidualnej) od granicy działki i drogi publicznej powinna wynosić minimum 2 m. Od okien i drzwi zewnętrznych do pomieszczeń przeznaczonych na stały pobyt ludzi odległość powinna być nie mniejsza niż 5 m (w bezpośrednim sąsiedztwie budynków jednorodzinnych). Odległość lokalizacji rowów filtracyjnych i pól drenażowych powinna wynosić 30-70 m od studni, 2 m od granicy sąsiedniej działki, drogi (ulicy) lub ciągu pieszego. Oczyszczalnię przydomową można zbudować w bezpośrednim sąsiedztwie budynków jednorodzinnych, pod warunkiem wyprowadzenia jej odpowietrzenia przez instalację kanalizacyjną co najmniej 0,6 m powyżej górnej krawędzi okien i drzwi zewnętrznych w tych budynkach.
Istotnym warunkiem zastosowania drenażu rozsączajacego jest posiadanie gruntu o odpowiedniej przepuszczalności i występowanie wody gruntowej co najmniej 1,5 m poniżej przewidywanego położenia drenażu rozsączającego ścieki. W innym wypadku konieczny może okazać się montaż przepompowni ścieków i wykonanie drenażu w formie nasypu.
Uwaga! Oczyszczalnia powinna być zlokalizowana w terenie nieprzejezdnym z możliwością dojazdu wozu asenizacyjnego.
MONTAŻ OCZYSZCZALNI Z PEHD
Zasady ogólne
- Aby zachować dobry stan urządzenia i jego działanie należy przestrzegać niniejszej instrukcji obsługi wraz z załącznikami.
- Zauważone usterki należy zgłosić producentowi / sprzedawcy.
- Nieprawidłowy montaż może mieć wpływ na nieprawidłową pracę oczyszczalni.
- Wykonaniem wykopu i instalacją oczyszczalni powinien zajmować się wyspecjalizowany wykonawca.
- Nie wchodź nigdy do niewentylowanego zbiornika – ZAGROŻENIE ŻYCIA!
- Upewnij się, czy grunt wokół oczyszczalni nie posiada czynników, które mogą mieć negatywny wpływ w trakcie i po zakończeniu montażu (zagwarantuj stabilną pozycję, zachowaj bezpieczną odległość od budynków).
- Nie należy wykonywa prac przy silnych opadach deszczu (ryzyko zawalenia wykopu).
- Przy wszystkich pracach montażowych należy uwzględnić osiadanie gruntu.
Przed rozpoczęciem montażu należy sprawdzić czy zbiornik nie został uszkodzony w czasie transportu.
- Wykonujemy wykop pod osadnik o wymiarach w rzucie 0,5 – 1,0 m większy od gabarytów osadnika. Minimalna szerokość obsypki wynosi 50 cm z każdej strony zbiornika.
- Wykonujemy podsypkę o grubości min. 30 cm mieszaniną cementu i piasku w proporcji 1:3 i zagęszczamy do co najmniej 85% (wg skali Proctora).
- Opuszczamy zbiornik do wykopu, poziomujemy oraz wykonujemy pierwszą warstwę 30 cm obsypki cementowo-piaskowej celem jego stabilizacji (w proporcji 1:3 i zagęszczamy do min. 85% wg skali Proctora).
- Po wypoziomowaniu i ustabilizowaniu zbiornika wykonujemy obsypkę warstwami co 30 cm z równoczesnym jej zagęszczeniem do
poziomu króćca odpływowego wg proporcji i stopnia zagęszczenia jak wyżej (w proporcji 1:3 i zagęszczamy do min. 85% wg skali Proctora). W trakcie zasypki osadnik należy napełniać wodą, tak aby jej poziom był każdorazowo minimalnie wyższy od poziomu obsypki. - Po wykonaniu obsypki i jej zagęszczeniu podłączamy króciec dopływowy i odpływowy łącząc go równocześnie ze studzienką rozdzielczą.
- Montujemy nadstawkę DN 650 dostosowując wysokość do przewidywanego poziomu gruntu (terenu) i kończymy wykonywanie zasypki z zagęszczeniem. Podczas montażu nadstawki należy
bezwzględnie uszczelnić miejsce łączenia ze zbiornikiem specjalnym przeznaczonym do tego klejem (np. Wurth klej + szczeliwo) lub innym odpowiednim środkiem uszczelniającym i następnie przykręcić wkrętami (np.typu Farmer). Pokrycie zbiornika nie powinno przekraczać 120 cm. - Po zakończeniu montażu osadnika należy przeprowadzić próbę szczelności.
- Po zakończeniu wyżej wymienionych prac przystępujemy do montażu drenażu.
- Po wykonaniu wykopu w zależności od rodzaju gruntu wykonujemy warstwę zabezpieczającą z równoczesnym montażem rur drenarskich i w razie konieczności warstwę podtrzymującą i przykrycie jej geowłókniną.
Niewielkie odkształcenia zbiornika wynikają z właściwości zastosowanego materiału i nie mają wpływu na prawidłowe działanie oczyszczalni. Dopuszcza się odkształcenie zbiornika nie większe niż 5%.
MONTAŻ ZBIORNIKA W TRUDNYM TERENIE
W przypadku montażu zbiornika w trudnym i niestabilnym terenie lub przy wysokim poziomie wody gruntowej należy odpowiednio ustabilizować teren tak aby zbiornik był odporny na działanie wody i gruntu. Jeżeli w wykopie pojawi się woda należy ją wypompować żeby montaż odbywał się suchym terenie. Następnie pod zbiornikiem należy umieścić płytę lub wylewkę betonową z równoczesnym zakotwieniem zbiornika. Następne czynności należy wykonać jak w opisie powyżej posadowienia zbiornika oczyszczalni.
PODSTAWOWE PARAMETRY DRENAŻU
- głębokość ułożenia 55 – 110 cm
- maksymalna długość ciągu – 24,0 m
- odległość między ciągami 1,0 – 3,0 m zależnie od kategorii gruntu
- spadek drenażu 0,5 – 1,0 %
- szerokość wykopu w dnie min. 0,5 m
- zwierciadło wody gruntowej min. 1,5 m poniżej dna drenażu
